La rue Gay-Lussac réaménagée

Actualité

Mise à jour le 17/09/2025

Perspective du projet de réaménagement de la rue Gay-Lussac, avec les nouveaux arbres plantés tout le long de la rue

Sommaire

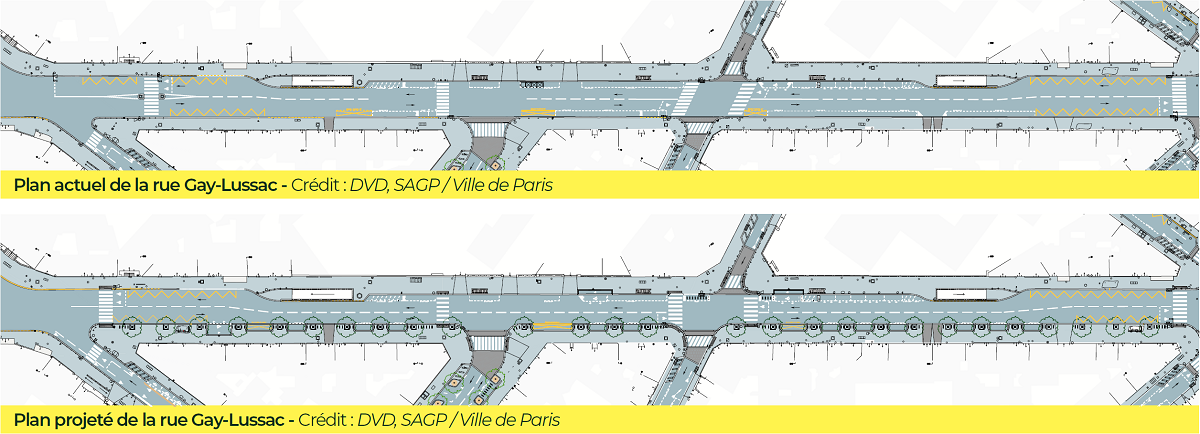

Le réaménagement de la rue Gay-Lussac a débuté le 4 août 2025 et s'étendra sur une durée de 4 mois. Cette reconfiguration transformera une zone de stationnement en une rue arborée et un îlot de biodiversité.
Ce projet s’inscrit dans la suite du réaménagement de la rue Claude Bernard, finalisé en juin 2025 et qui comprend la pérennisation des pistes cyclables existantes, la plantation d’arbres et la réfection de la chaussée.
Les chiffres clés
● Plantation de 27 nouveaux arbres
● Création de 436 m² d'espaces piétonnisés
● Installation de 109 arceaux vélo
● Réfection de 3281 m² d'enrobés de chaussée
● Amélioration des traversées piétonnes
● Création de 2 places réservées aux PMR

Focus sur les plantations

Des arbres de moyen développement seront plantés sur la rue Gay-Lussac, parmi lesquels des ormes, et des érables champêtres d’une hauteur de 10 à 15 mètres et de croissance rapide. Leur feuillage printanier et automnal, dans les tons jaunes, sera similaire.
Les essences plantées ont été sélectionnées pour leur résistance à la sécheresse et leur capacité à s’adapter au milieu urbain, en réponse aux contraintes du site.

Les effets de la végétalisation en ville

  • La baisse de la température : l'humidité de la végétation contribue à diminuer la température du site et des alentours ;
  • Le captage du carbone : les plantes absorbent naturellement le CO² et purifient l'air ambiant ;
  • La préservation de la biodiversité : la végétation en zone urbaine favorise l'épanouissement d'une grande variété d'espèces végétales et animales.

Le calendrier des travaux

Les grandes étapes du projet

  • 2024 : études du projet
  • Avril 2025 : consultation des entreprises
  • 4 août 2025 : début des travaux
  • Fin novembre 2025 : livraison de la rue aménagée

Le déroulé des travaux

  • Démolition partielle des trottoirs et de la chaussée ;
  • Pose des bordures sur les trottoirs ;
  • Réalisation des fosses d'arbres ;
  • Mise en place du mélange terre / pierre dans les fosses ;
  • Modification de la signalisation lumineuse tricolore ;
  • Reprise des trottoirs et de la chaussée partiellement démolis ;
  • Mise en place des grilles d'arbres, du mobilier urbain et d'arceaux vélo ;
  • Réfection des enrobés de chaussée ;
  • Mise en place des marquages au sol et pose des panneaux de signalisation ;
  • Plantation d'arbres.

Les impacts

  • Diminution de la largeur des trottoirs. Le cheminement piéton est maintenu ;
  • Neutralisation temporaire du stationnement, des accès véhicules aux immeubles et des traversées piétonnes ;
  • Mise en sens unique de la circulation de la rue Claude Bernard vers la rue Saint-Jacques du 26 août à la fin du chantier ;
  • Mise en place le temps du chantier de deux zones de livraison aux n°39 et 41 ;
  • Arrêts de bus aux n° 29 et 51 non desservis du 4 au 25 août 2025 ;
  • Arrêts de bus aux n°38 et 78 non desservis et déviations des lignes de bus dans le sens rue Saint-Jacques vers rue Claude Bernard par les boulevards Saint-Michel et Port-Royal#3207
Cette page présente les chantiers de la Ville de Paris et des opérateurs de réseau (Eau de Paris, chauffage, électricité, gaz, climatisation, RATP, opérateurs télécom, etc.), ainsi que les chantiers privés qui occupent l'espace public.
